브램프 - 기술자료실


교량비계 전문업체
브램프 (BRAMP)
문의 02)972-7726
      031)643-7726
  Home  >  기술자료실



 40 개의 글  / 전체 4 페이지  로그인
제목   경제성검토(최저비용/손료적용)_브램프공법

조회 :8,636

- Download #1 : 브램프공법_경제성자료(손료).xls (1.68 MB), Download : 281


브램프공법 면적(㎡)당 공사비

① 구입후 손료 적용

구 분

브램프공법 (PC빔 브래킷)

전 경

공사비

4,198원/㎡

구 분

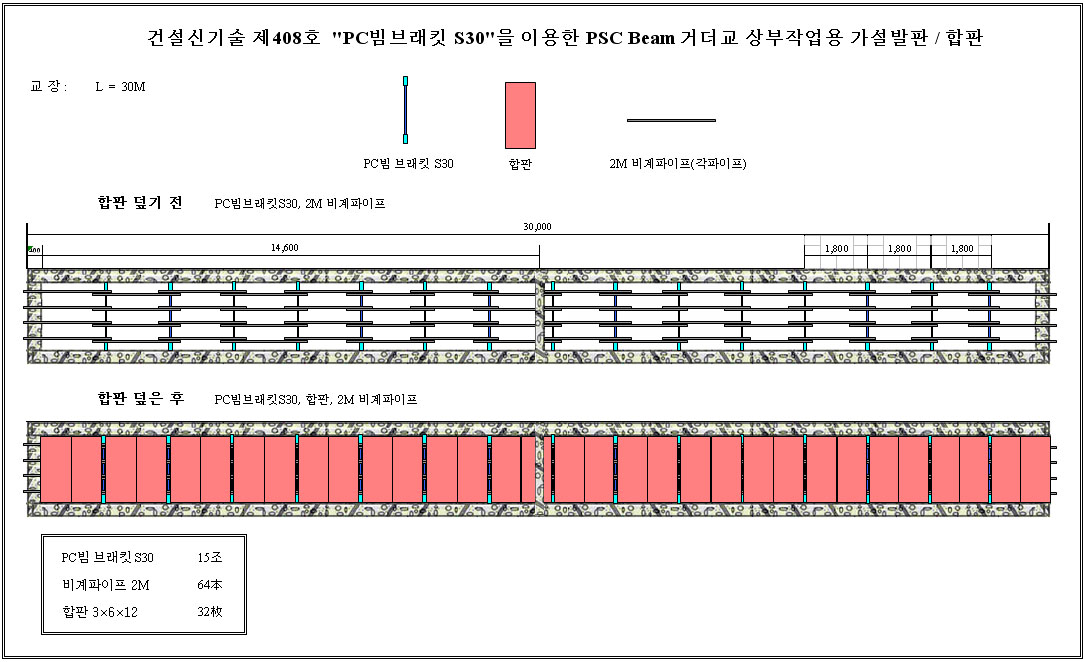

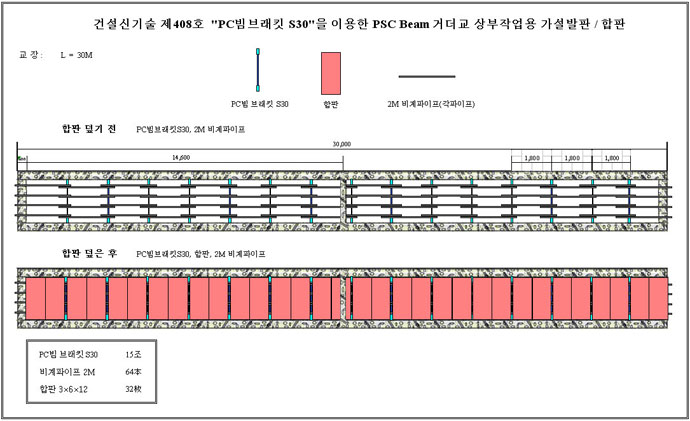

◎ 면 적 : 30m 교량(5거더, CTC:2.5m) 3경간의 거더 사이를 위주로 하여 교량지간 전체를
             설치 (2.5×4+0.66)×30×3=959.4㎡


◎ 작업대 존치기간 2개월 기준(거푸집 설치부터 양생 후 해체까지의 기간



브램프 공법 가설비 일위대가표(합판 사용시)

ㆍ교량지간 전체에 브래킷세트와 비계파이프 및 합판을 사용하여 작업발판을 설치하고 2개월 사용 후 해체

(단위 : 원)

품 명

ⓐ노무비

ⓑ자재비

ⓒ장비비

ⓓ기타경비
(ⓐ+ⓒ)×10%

가 설 비
(ⓐ+ⓑ+ⓒ+ⓓ)

비고

PC빔 브래킷

1,540,000

1,948,498

350,000

189,000

4,027,498

.

4,198원/㎡

ⓐ 노무비/설치 및 해체

품 명

규 격

단 위

수 량

단 가

금 액

비고

비계공

.

14

110,000

1,540,000

.

.

.

.

.

1,540,000

.

※ ㎡ 당 단가 : 1,605원 (노무비÷시공면적)

◎ (설치 7명 + 해체 7명) × @110,000원 = 1,540,000원

ⓑ 자재비/2개월 손료기준

품 명

규 격

단 위

수 량

손료(2개월)

금 액

비 고

브래킷세트

S30

180

5,775

1,039,500

손료2.5%(48개월)

비계파이프

2m

768

275

211,200

손료2.5%(48개월)

철 선

#8(4.0mm)

kg

79

730

57,670

손율 100%

내수합판

12×910×1820

384

1,667

640,128

6회 사용기준

.

.

.

.

1,948,498

.

※ ㎡ 당 단가 : 2,031원 (자재비÷시공면적)

◎ PC빔브래킷 세트

    PC빔브래킷 2EA + 비계파이프 2m 1본 = 브래킷 1조

    수량 : 지간당 15조 × 4지간 × 3경간 = 180조

    손료 : 브래킷 S30 1조 판매가 × 월손료 × 개월수

             =115,500원 × 2.5% × 2개월 = 5,775원

      ∴5,775원 × 180조 = 1,039,500원

◎ 비계파이프(세로)2m

    수량 : {(지간당 브래킷세트 + 1) × 4본} × 4지간 × 3경간 = 768본

    손료 : 비계파이프 1본 × 월손료 × 개월수

             =5,500원 × 2.5% × 2개월 = 275원

      ∴275원 × 768본 = 211,200원

◎ 철선 #8

    수량 : {(지간당 브래킷세트 × 4개소 × 1.0m) 4지간 × 3경간} × 1.1 ÷ 10.1 = 79kg

      ∴730원 × 79kg = 57,670원

◎ 합판 12×910×1820

    수량 : {(지간당 브래킷세트 + 1) × 2장} × 4지간 × 3경간 = 384장

    투입 : (10,000원 ÷ 6회사용) = 1,667원/장

      ∴1,667원 × 384장 = 640,128원

계 : 1,948,498원

ⓒ 장비비

품 명

규 격

단 위

수 량

단 가

금 액

비고

카고크레인

18t

1

350,000

350,000

.

.

.

.

.

350,000

.

※ ㎡ 당 단가 : 365원 (장비비÷시공면적)

ⓒ 장비비 / 카고크레인 18t

   (설치 0.5일 + 해체 0.5일) × @350,000원 = 350,000원



손  료  적  용


◎ 손료 : 2.5%
    내구 4년 (48개월) : 실제 훨씬 연장 됨
∴ 100 ÷ 48 = 2.08% 이나 관리비(0.42%) 포함하여 2.5% / 월

◎ 노무비
    비계공 기준이나 단순하고 손쉬운 사용법에 따라 일반인부 활용이 가능하고 반복 사용으로 효율도 증대

◎ 장비비 : 카고크레인 18t
    현장 여건에 따라 11t 혹은 그 이하 또는 현장의 월대 장비를 활용 시 절감 가능

◎ 캔틸레버 하부 작업대
    면적 미 포함, 활용 시 교량공사의 난제를 간단히 해결하고 효율 증가


참고사항/
기존의 안전방망 설치 및 장비사용 거푸집 해체


◎ 안전방망 설치비 : 4,000원/㎡
   자재비 (망 1,300원 + 제작비 200원 = 1,500원) , 설치비 2,500원

◎ 해체카 혹은 하이랜드 장비비 : 3,000원/㎡

◎ 크로스빔 작업대 (12개) : 1,000원/㎡

      계 : 8,000원/㎡



단, PC빔 거치 후 교량 상부에 안전방망만 쳐진 재래방법의 경우와 합판으로 완벽하게 막아 작업대가 모두 설치된 브램프공법과는 고공의 교량 상부에서 작업하는 근로자의 불안심리 해소 등 작업효율과 재해예방 차원에서 비교할 수 없는 것임.






번호제목 작성일조회
16  한국도로공사 "개선사례" / 익산-장수간 건설공사 제8공구    2005/06/02 8284
15  도로 및 시설물 유지보수공사 설계지침 일위대가 반영 / 서울특별시 건설안전본부 2005년도    2005/03/21 9684
14  경제성검토(임대적용)_브램프공법    2005/01/17 7110
 경제성검토(최저비용/손료적용)_브램프공법    2005/01/17 8636
12  작업절차서 ① 신설교량 / 낙하물 방지공, 작업대    2004/12/16 22064
11  공간비계(PC빔 브래킷, 강교 브래킷) 설치도 / 도로교, 지하철고가교 유지보수    2004/10/12 13579
10  브램프 공법 Hand Out No.1    2004/08/26 7964
9  PC빔 브래킷 시험 성적 자료    2003/10/13 12601
8  가로보 각도에 따른 발판과 S30의 조합    2003/10/01 7556
7  교량건설 안전세미나 후기 - 해체카 사고의 근본대책    2003/08/22 8697
6  구조검토 / PC빔브래킷 S30을 이용한 PC빔교상부 가시설방법    2003/06/02 16750
5  시방서 / PC빔브래킷 S30을 이용한 PC빔교상부 가시설방법    2003/03/29 23903

     [1][2] 3 [4]
Copyright 1999-2022 Zeroboard / skin by www.f2plus.com
